攻坚战正酣!“聊热入济”项目奋力跑出能源保障“加速度”

发布时间:2025-10-05 09:31:00作者:济南热力集团

       国庆中秋双节,举国欢庆之时,在济南能源集团所属热力集团“聊热入济”长距离供热项目现场,却是一派争分夺秒的攻坚景象。项目建设者以实干诠释责任,以汗水筑就精品工程,全力推进这条跨越聊城、德州、济南三市六区县的“供热动脉”早日贯通。作为国内长距离供热领域的标志性示范工程,“聊热入济”项目已进入全面攻坚与施工收尾的关键时期。

       南北两线齐发力,工程节点取得突破
       “聊热入济”项目南北两线正同步加速推进,项目总负责人高海光介绍,在“聊热入济”项目南线,聊城市茌平段8.2公里及德州市齐河段24.8公里已完成供、回水管道注水,济南市长清段4.3公里正在进行冲洗循环。南线穿黄隧道工程是项目的关键性节点,由于盾构穿越含钙质结核硬塑黏土地层占比大、掘进效率低,给施工带来了不小的挑战。在国庆期间建设者们紧盯项目进度,进行技术攻坚,在确保安全的前提下,全力推进施工进度,为项目整体顺利实施奠定基础。

       “聊热入济”项目北线同样进展显著。该线路跨越聊城市茌平、德州市齐河及济南起步区,全长94.2公里。现场工作人员正通过信源电厂首站、B1泵站、B2泵站、B3泵站、B4泵站五处注水点,向北线管道内注水,目前已完成注水约35%。此外,项目需要县道、乡道、高速路、铁路、河流等重要点位穿越,技术难度大,施工难点多。目前,剩余3处顶管及2处断点正在紧张施工。

       技术攻坚破难题:智慧赋能保安全
       记者来到聊热入济项目北线齐河二段,齐州大道顶管现场,技术骨干刘猛正带领团队进行管道安装。
       该段施工需穿越齐河县主城区主干道齐州大道,技术团队面临的是与通信电缆、燃气管道、自来水管道等多条重要管线“擦肩而过”的严峻考验,施工难度大、安全要求高。
       刘猛和他的团队凭借丰富的经验和专业的技术,制定了一系列科学合理的施工方案,采用双机头错开同时顶进,安装在线监测系统,实时监测顶进状态,在保证安全、质量前提下加快顶进进度。“我们在施工前需要对这些管线提前进行管道勘察、开挖、保护,借助技术手段实时监测压力变化,确保在顶管穿越中管道安全。”刘猛表示,目前顶管机已顺利洞穿,将进入管道安装阶段。尽管假期无法与家人团聚,但看到工程稳步推进,他感到一切付出都是值得的。

       项目攻坚筑根基:精准管控保质量

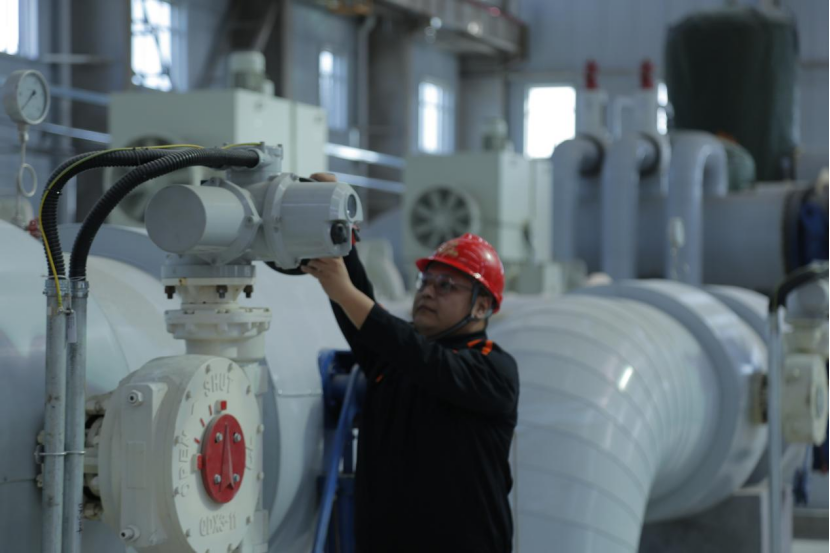

       在聊热入济长距离供热项目 N1# 中继泵站施工现场,项目现场负责人赵鹏正带领团队进行安全检查工作。作为聊热入济长距离供热工程的关键节点,N1# 中继泵站项目的建设质量与进度直接关系到整体供热系统的稳定运行。
       “在 N1# 中继泵站项目建设过程中,我们团队面临着多重挑战。”赵鹏在现场介绍道,对此,项目团队通过优化施工方案、调整作业时序,最大限度减少外部因素对施工的影响。同时,强化现场 “和工程”“安平台”“非正式人员管理平台” 三平台协同管理,实现施工流程的系统化部署与精细化管控。截至目前,N1# 中继泵站项目核心设施建设与设备安装调试工作基本收尾。
       “每一个焊点、每一段管道都关系到冬季供热的稳定性,我们必须做到万无一失。”赵鹏表示,项目的高效推进将进一步提升济南西部区域的供热能力,为今冬供热提供坚实的设施保障。
       高海光表示:“国庆假期,项目建设者坚守岗位、加班加点,充分展现了他们的敬业精神和奉献精神。我们将继续加强项目管理,优化施工方案,在保证质量和安全的前提下,加快施工进度,确保项目按时完工,为济南市的供热保障和能源结构调整做出更大贡献。”
